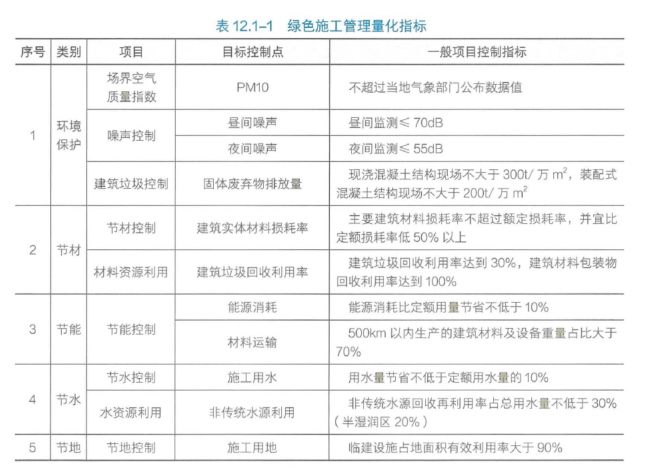

某全装修交付保障房工程,共12 层,建筑面积5 万平方米,结构形式为装配或混凝土结构。施工单位遵循“四节一环保”理念进行绿色施工管理,在施工组织设计中增加了专门的绿色施工章节,表3 是部分绿色施工管理量化指标。表3 绿色施工管理量化指标。
施工中发现作业人员以下行为:电梯井道施工人员作业时,为施工方便,擅自临时拆除了电梯井口防护门,作业完成后恢复了防护门;进行十层预制外墙板吊装时,在没有设置安全隔离层的情况下,抹灰工人在正下方进行一层外墙面饰面作业。
施工单位在二层以上设置了悬挑长度为6m 的卸料平台,卸料平台与外围护脚手架采用拉结连接,监理工程师判定为高处作业重大事故隐患。
经检查,施工单位在建筑内部装修工程的防火施工过程中(包括隐蔽工程的施工过程中及完工后)的抽样检验结果和现场进行阻燃处理、喷涂、安装作业的抽样检验结果均符合设计要求。建设单位项目负责人组织施工单位项目负责人、监理工程师和设计单位项目负责人等进行了工程质量验收。
工程竣工后,统计得到固体废弃物(不包括工程渣土、工程泥浆)排放量为1500t。
【问题】
1.改正表3 控制指标中的不妥之处。
2.针对施工中作业人员的不规范操作,给出正确做法。
3.悬挑式卸料平台正确的做法是什么?高处作业判定重大事故隐患的情形还有哪些?
4.根据《建筑内部装修防火施工及验收规范》GB50354,工程质量验收还应符合哪些要求?
5.该工程固体废弃物排放量是否符合绿色施工标准,并说明理由。
1.表3 控制指标中的不妥之处:
(1)模板周转次数不低于6次;
(2)施工用地临建设施占地面积有效利用率大于90%;
(3)采购地距现场500km内采购量占比不低于70%。
【解析】【新版教材】
2.不规范操作一:电梯井道施工人员作业时,为施工方便,擅自临时拆除了电梯井口防护门,作业完成后恢复了防护门。
正确做法:电梯井口应设置防护门,其高度不应小于1.5m,防护门底端距地面高度不应大于50mm,并应设置挡脚板。
不规范操作二:进行十层预制外墙板吊装时,在没有设置安全隔离层的情况下,抹灰工人在正下方进行一层外墙面饰面作业。
正确做法:交叉作业人员不允许在同一垂直方向上操作,要做到上部与下部作业人员的位置错开,使下部作业人员的位置处在上部落物的可能坠落半径范围以外,当不能满足要求时,应设置安全隔离层进行防护。
3.(1)正确做法是:悬挑式操作平台的悬挑长度不宜大于5m;悬挑式操作平台安装时不能与外围护脚手架进行拉结,应与建筑结构进行拉结。
(2)高处作业有下列情形之一的,应判定为重大事故隐患:
1)钢结构、网架安装用支撑结构地基基础承载力和变形不满足设计要求,钢结构、网架安装用支撑结构未按设计要求设置防倾覆装置;
2)单榀钢桁架(屋架)安装时未采取防失稳措施;
3)悬挑式操作平台的搁置点、拉结点、支撑点未设置在稳定的主体结构上,且未做可靠连接。
4.工程质量验收还应符合下列要求:
(1)技术资料应完整;
(2)所用装修材料或产品的见证取样检验结果应满足设计要求;
(3)施工过程中的主控项目检验结果应全部合格;
(4)施工过程中的一般项目检验结果合格率应达到80%。
5.不符合绿色施工标准
原因:依据绿色施工标准现浇混凝土结构现场不宜高于300t/万m2装配式混凝土结构现场不宜高于200t/万m2。本项目建筑面积5 万平方米,结构形式为装配式混凝土结构。固体废弃物排放量不宜高于1000t。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
下列关于联合体投标的说法,错误的是 ( )
预算定额是编制概算定额的基础,是以()为对象编制的定额。
根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》。关于解决工程价款结算争议的说法,正确的是( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2020年真题)施工作业人员张某在作业过程中,发现吊装预制构件未绑扎牢固而失衡摆动,即将脱落直接危及人身安全,随即停止作业并迅速躲避。该情形属于张某行使( )。
(2020年真题)根据《消防法》。关于施工企业的消防安全职责的说法,正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
